- Este plan de expansión contempla la ampliación de las subestaciones San Gil y Barbosa y su interconexión mediante la construcción de una línea de transmisión de 100 km a nivel de 115 kV y la construcción de dos nuevas subestaciones en Oiba y Suaita de 115 kV.
- Con estas obras donde se invierten $110 mil millones se mejorará la confiabilidad, continuidad y calidad del servicio de energía de 182.600 usuarios del sur de Santander.
Importantes avances, registran los diferentes proyectos que forman parte del plan de expansión del Sistema de Transmisión Regional - STR, en el Sur de Santander, con el objetivo de modernizar y ampliar la infraestructura eléctrica para atender los retos energéticos y mejorar la calidad del servicio de energía.
El jefe del Área de Proyectos, Adolfo Torres Calderón, señaló que, se registran importantes progresos en las obras como la Línea San Gil-Barbosa 115 kV donde se cumplió con el 100% de torres replanteadas, se avanzó con el 52% de torres cimentadas y se realizó el montaje de 12 estructuras.
Por otro lado, en la Subestación San Gil se demolió la cubierta del edificio de control en la zona de ampliación y se realiza la instalación del armado de acero de refuerzo en el foso de transformador y la puesta en servicio de la bahía provisional 115 kV, construcción del pórtico de 34,5 kV, entre otros avances.
En cuanto a la Subestación Oiba, se avanza en la adecuación de la vía de acceso, la conformación de la plataforma y el monitoreo arqueológico del suelo.
En la Subestación Suaita, se avanza en la construcción de drenajes, fundación de pórticos, el descapote y geomanto para empradización y en la Subestación Barbosa se adelanta la adecuación de campamentos y provisionales, así como la revisión de los procedimientos para iniciar las actividades de ejecución de obra.
.jpeg?ver=2021-08-09-105120-190) |
|
 |
|
 |

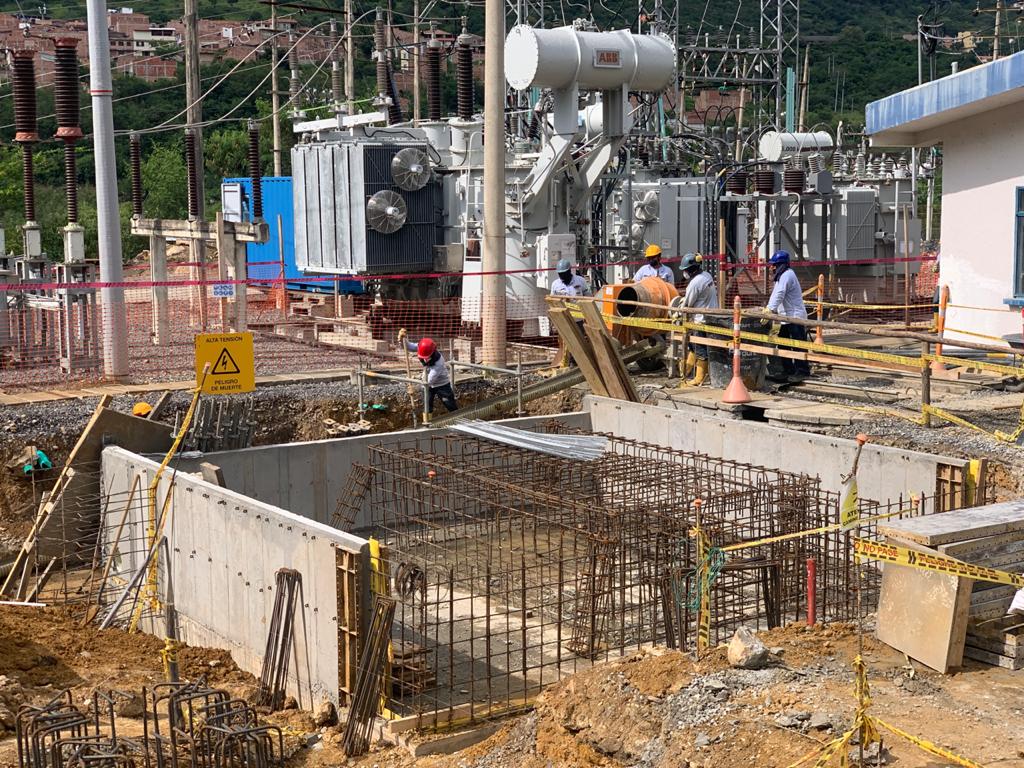

Armado acero de refuerzo Transformador – Subestación San Gil
|
|

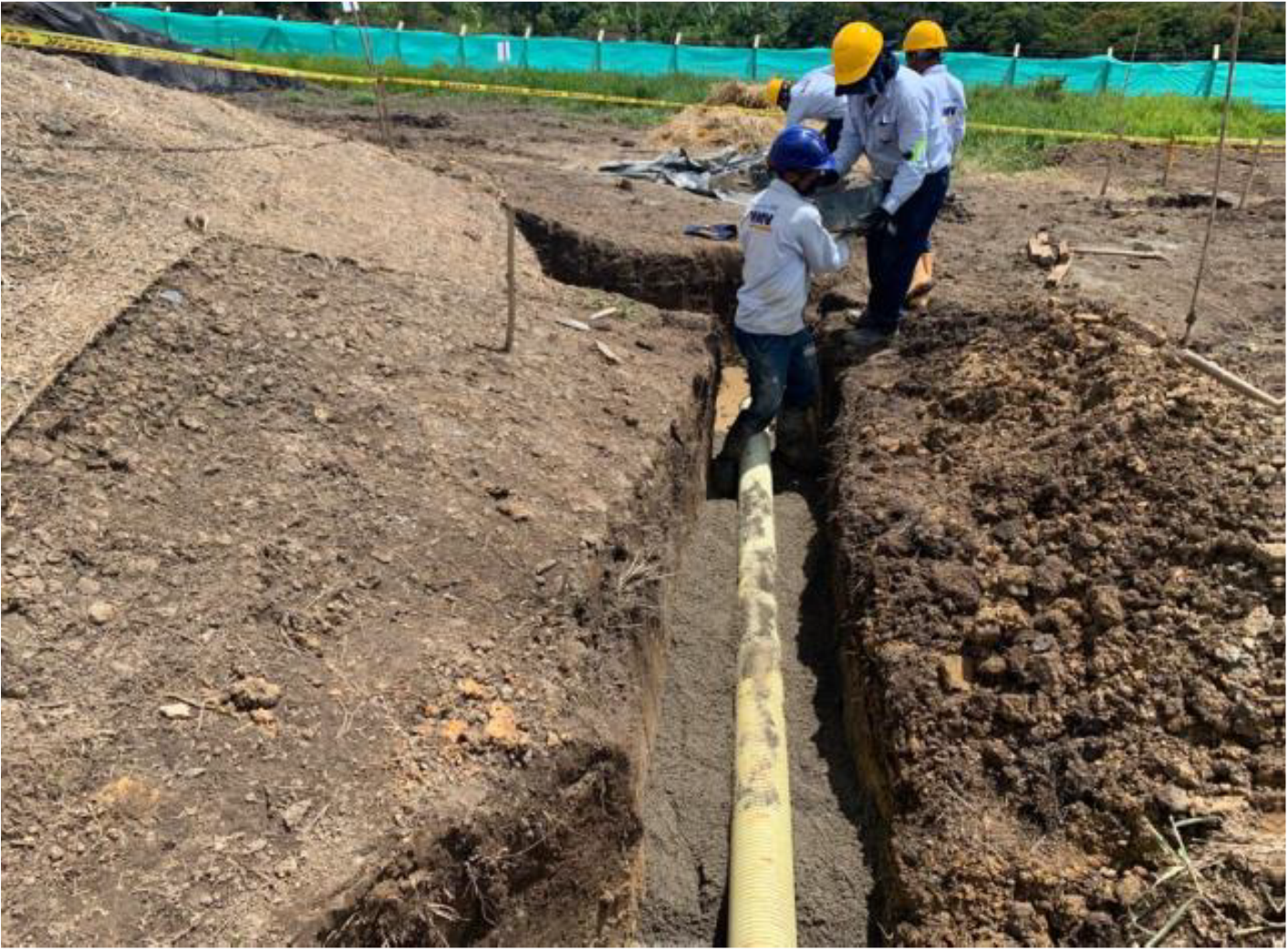

Construcción drenajes - Subestación Suaita
|
|

Adecuación provisionales - Subestación Barbosa
|
 |
|
.jpeg?ver=2021-08-09-105101-570) |
|
|

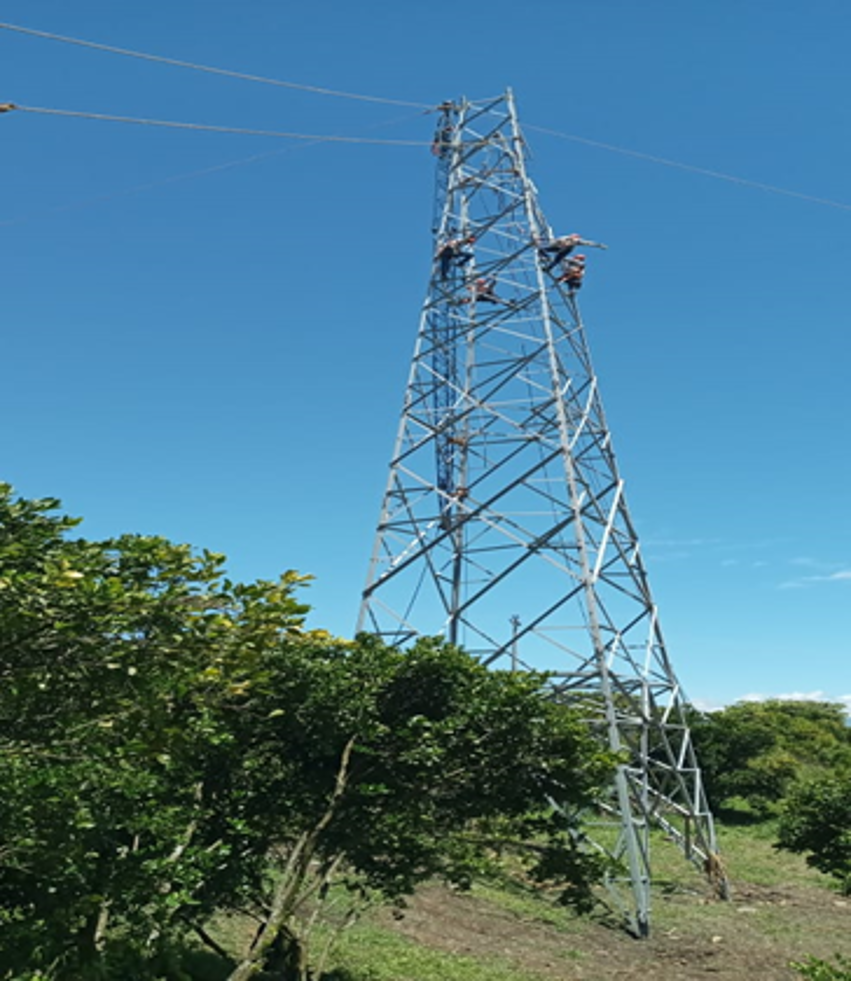

Torres – Línea San Gil-Barbosa 115 kV
|
|
Explanación para la conformación de plataforma – SE Oiba
|
|
|
Recordó que, con estas obras se eliminará la radialidad de la Subestación San Gil y se tendrá una línea de transmisión de respaldo adicional desde la Subestación Barbosa, lo cual mejorará la confiabilidad, continuidad y calidad del servicio de energía de 182.600 clientes y usuarios del sur de Santander.
